貝寧雨水項目掩埋場3號坑地膜鋪設完成

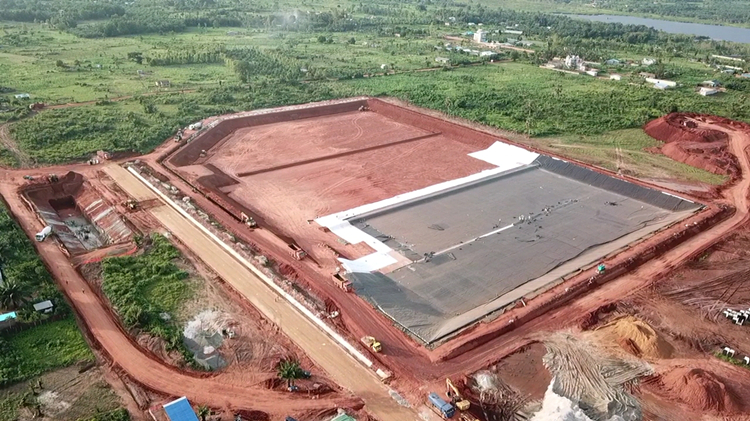

11月4日,貝寧科托努雨水項目完成掩埋場工程掩埋區3號坑全部?jī)蓪拥啬愉佋O(shè),開始進行第三層土工復合材料排水層施工。
掩埋場建設工程,是雨水項目配套的重點環保工程,也是項目關鍵工程之一,主要為建設占地4.8萬平米的泥漿掩埋場和整治進出場道路,掩埋區采用歐標的三層土工復合防排水材料設計。建成后,整個雨水項目施工清出的泥漿將運送至此掩埋。
因正處雨季,10月23日開始鋪設第一層膨潤土地膜以來,掩埋場地區雨水天氣達30%,并經歷了2次大暴雨天氣,積水和水毀嚴重影響了現場施工。為克服雨季的不利影響,項目集中調配排水設備,24小時不間斷排水,精心組織,“見縫插針”,加班加點搶抓工程進度,把雨季影響降到了最低。通過項目員工日以夜繼的奮戰,截至目前,掩埋區3號坑已完成兩層地膜施工,第三層土工復合材料排水層已開始施工;2號坑第一層地膜鋪設已完成30%。根據目前進度,項目將超前完成業主下達的節點任務。
雨水項目掩埋場工程建設的快速推進,為年內掩埋場工程投入使用,項目啟動關鍵性河道清淤工程,打下了堅實的基礎。項目部將繼續加強施工組織,加快推進各項工程建設,確保順利完成年度生產任務。(通盛公司 劉遠)
